2022년 02월 07일 미얀마 양곤 이노시티 공사현황입니다.
□ 오늘도 이노시티 현장은 준공을 위한 마무리 공정 작업에 매진하고 있습니다.
가정에 웃음과 행복이 가득하고 두루 평안하시길 기원하며 마지막 겨울 추위에 건강 유의하시길 바랍니다.

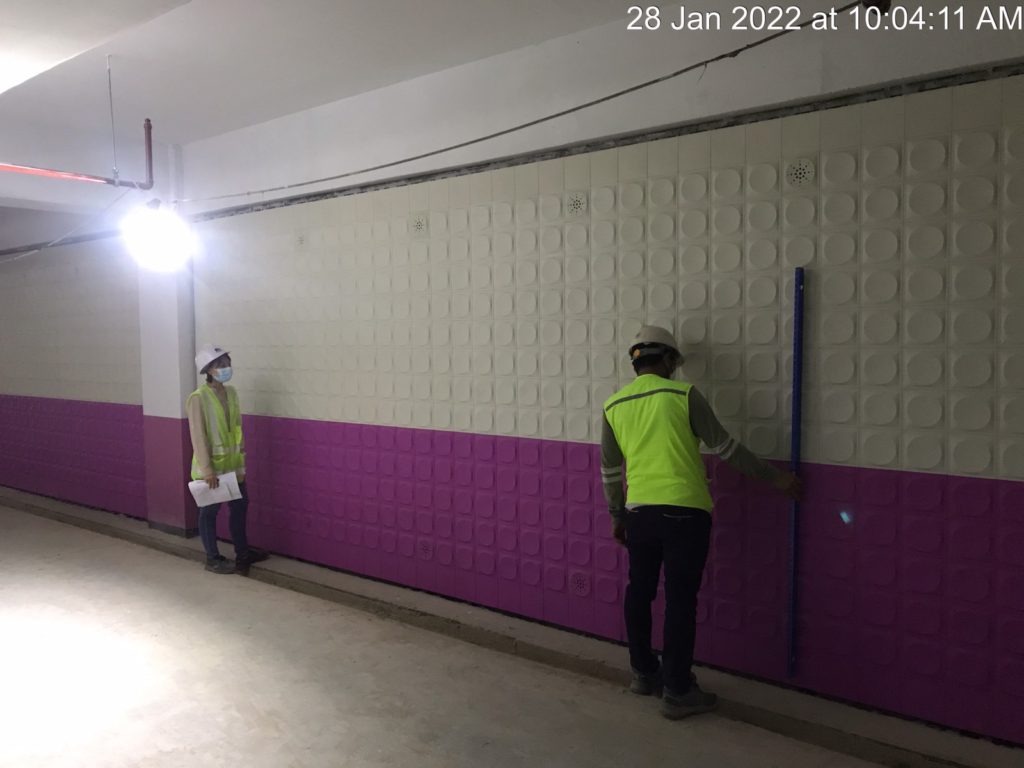

△ 준공 검사를 위해 지하 주차장 배수판 설치가 완료되어 검수 작업을 진행중입니다.
△ 준공 검사를 위한 지하층 덕트 설치 작업이 한창입니다.
△ 준공 검사를 위해 옥외 항공 장애등 설치 작업이 진행되고 있습니다.
△ 105동측의 옥외 하부 도장 마무리 작업이 한창입니다.
△ 아파트 내부의 욕실과 다용도실의 타일 시공이 끝난 세대는 줄눈 시공 작업이 진행중입니다.
△ 아파트 세대 내부의 천장용 몰딩 설치 작업이 진행중입니다.
△ 아파트 복도에 스프링쿨러헤드 설치 작업이 진행되고 있습니다.
△ 104동 옥외 북측의 에어 팬룸이 설치 된 후 마무리를 위한 석재 작업이 진행중입니다.
△ 104동과 105동 쇼핑몰의 바닥재 작업이 완료된 곳은 클리닝 작업을 하며 검수를 진행중입니다.
△ 준공 검사를 위한 전기 작업으로 EPS실의 층간 방화 공사 작업이 진행되었습니다.
△ 준공 검사를 위한 EPS실의 트레이 설치 작업이 한창입니다.
△ 준공 검사를 위한 소방 물탱크실에 케이블 트레이 설치 작업이 진행중입니다.

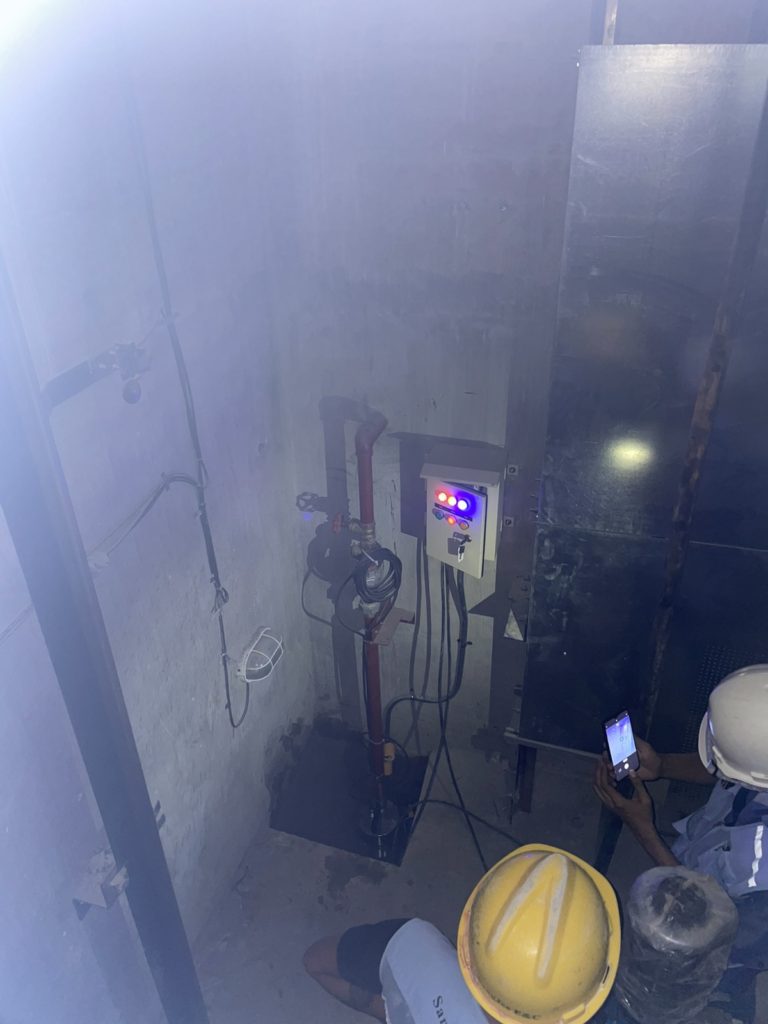

△ 엘리베이터 피트 배수 펌프 분전반 설치 작업이 진행되고 있습니다.

△ 옥외 보완등 설치를 위한 배관 작업이 진행중입니다.
△ 옥외 조경등 배관 및 기초 설치 작업이 한창입니다.
자세한 정보는 밴드에서 확인하세요.
https://band.us/band/77337014?referrer=
'이노시티 > 이노시티 공사 현황' 카테고리의 다른 글
미얀마 양곤 이노시티, 정상추진 되고 있나? (2022.03.11.) (0) | 2022.03.14 |
---|---|
미얀마 양곤 이노시티, 정상추진 되고 있나? (2022.02.21.) (0) | 2022.02.23 |
미얀마 양곤 이노시티, 정상추진 되고 있나? (2022.01.24.) (0) | 2022.01.25 |
미얀마 양곤 이노시티, 정상추진 되고 있나? (2022.01.10.) (0) | 2022.01.12 |
미얀마 양곤 이노시티, 정상추진 되고 있나? (2021.12.27.) (0) | 2021.12.29 |
